정치


윤영일, “남해안 철도 임성리-보성 구간 ‘전철화’ 추진해야”

“정부, 전철화 추진 위해 총사업비 증액해야”
전철화·급행 운행시 400억 절감, 개통 2년 앞당겨



비전철(디젤열차)로 추진중인 목포 임성리 - 보성 구간 철도 공사를 전철화 공사와 동시에 추진할 경우, ‘경제성(B/C 1.1)이 가장 높고, 사업타당성이 있다’는 결과가 나왔다.



정부는 당초 목포 임성리와 부산 부전을 잇는 경전선 (남해안 철도) 전체 구간 중 목포 임성리 - 보성 구간을 비전철(디젤열차)로 추진하고, 여건을 고려해 향후 전철화하겠다는 입장을 밝히면서 지역차별과 비효율성 논란을 낳은 바 있다.



국회 국토교통위원회 윤영일 의원(민주평화당, 해남·완도·진도)이 한국철도시설공단으로부터 제출받은 ‘경전선(보성-목포) 전철화사업 사전타당성조사 용역’ 보고서를 분석한 결과, 목포 임성리 - 보성 구간 철도 공사를 전철화 공사와 동시에 추진하고 부산(부전)까지 급행열차로 운행할 경우 오히려 경제성이 있고, 예산 또한 400억원을 절감할 수 있다고 보았다.

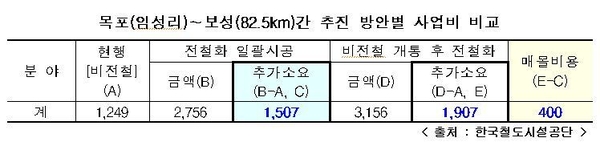

보고서에 따르면 목포 임성리 – 보성 구간을 비전철 노선으로 추진할 경우 사업비는 1,249억원이 드는데, 비전철 개통 후 다시 전철화 공사를 추진하게 되면 추가로 1,907억원의 사업비가 들어 3,156억원이 소요되는 것으로 조사됐다.



반면 현재 비전철 노선으로 추진중인 공사를 전철화 공사와 함께 추진할 경우 1,507억원의 비용만 발생해 총사업비는 2,756억원으로 당초 계획보다 오히려 400억원의 예산을 절감할 수 있다.



개통 시기도 앞당길 수 있다. 정부의 계획대로 비전철 철도 공사를 마무리 하고, 전철화 공사를 곧바로 재개하게 될 경우 2023년 공사가 마무리 되고, 2024년 개통이 가능하게 된다.



하지만 현재 추진중인 철도 공사를 내년부터 전철화 공사와 함께 일괄 추진할 경우, 2021년 공사가 마무리 되고 2022년 개통이 가능해 2년이나 앞당길 수 있다.



국회 국토교통위원회 윤영일 의원(민주평화당, 해남·완도·진도)은 “목포 임성리 - 보성 구간에 대한 전철화 공사를 내년부터 동시 추진할 경우 불필요한 지역차별 논란을 없애고, 예산 또한 400억원을 절감할 수 있다”면서 “전철화 공사가 조속히 추진될 수 있도록 정부는 총사업비를 증액시켜야 한다”고 강조했다.



한편 부산(부전)에서 목포(임성리)까지의 노선을 가진 경전선(남해안철도)은 부산에서 순천까지는 전철 차량을 이용하고, 순천에서 내려 비전철(디젤열차) 차량으로 갈아타게 설계되면서 같은 남해안 철도 노선인데 영남권만 전철화 하고, 호남권은 디젤 차량을 타야 하느냐는 지역차별 논란을 낳은 바 있다.
